我公司与泰安腾飞实业有限公司在2025年9月份承接施工泰安市公铁联运物流产业园建设涉及的35kV#2汶北线#37-#52段线路迁改工程跨越京沪铁路K574+500处电力线架设工程。
一、项目基本情况
铁路东侧跨越架尺寸:14.4m(长)×12.6m(宽)×19.5m(高);铁路西侧跨越架尺寸:14.4m(长)×14.4m(宽)×22.5m(高),封网由5根φ16迪尼玛绳作为承力索,由5 根φ12 迪尼玛绳作为拉网绳,铁路上方按照每排间隔2m的搭设方式进行封网,则本次铁路上方封网共需15m 绝缘杆19 排,自闭线上方按照每排间隔2m的搭设方式进行封网,则本次自闭线上方封网共需15m绝缘杆4 排。因此,本次封网共需15m 绝缘杆23 排。
铁路两侧跨越架搭设前,确定施工占地范围,并用白灰标记出来,搭设跨越架需要与当地政府沟通好,跨越架搭设前用液压挖掘机(SY365H-S)平整场地,将设置跨越架处的树木、杂草等进行清理,将跨越架搭设处地表松土清理并平整,保证基础平整度偏差不超过2cm,保证地面无塌陷。场地平整完毕后用液压夯实机(LG-42KJ)进行夯实,并进行静力触探试验来检测地基土承载力,由当地具有相应检测资质的检测单位进行跨越架基础承载力检测(采用轻型动态触探仪),并出具相应检测报告。夯实后地基土承载力大于120kPa 判断合格,地面平整夯实应超出跨越架架体四周各3m,平整夯实后,对于平整完毕的场地采用水准仪进行复测,要求地面水平在±5°,严格控制标高,经监理验收,确认合格后方可进行下一步工序。为确保无沉降,在平整地面基础上面采用C25 混凝土制作跨越架垫层,铁路东侧跨越架垫层尺寸:顺铁路方向长18.4m,宽16.6m,厚200mm;铁路西侧跨越架垫层尺寸:顺铁路方向长18.4m,宽18.4m,厚200mm。在距离跨越架基础1 米处,围绕跨越架四周挖排水沟,排水沟沟底宽300mm,深300mm,边坡坡度1:1.5,并保证排水沟具有一定坡度,排水沟通过软管与既有排水设施连接,保证施工期间跨越架基础无积水浸泡现场。
二、项目施工流程图及施工照片

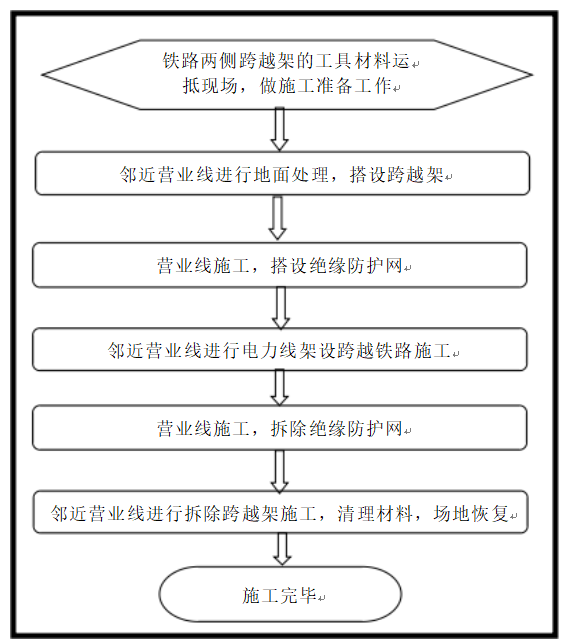

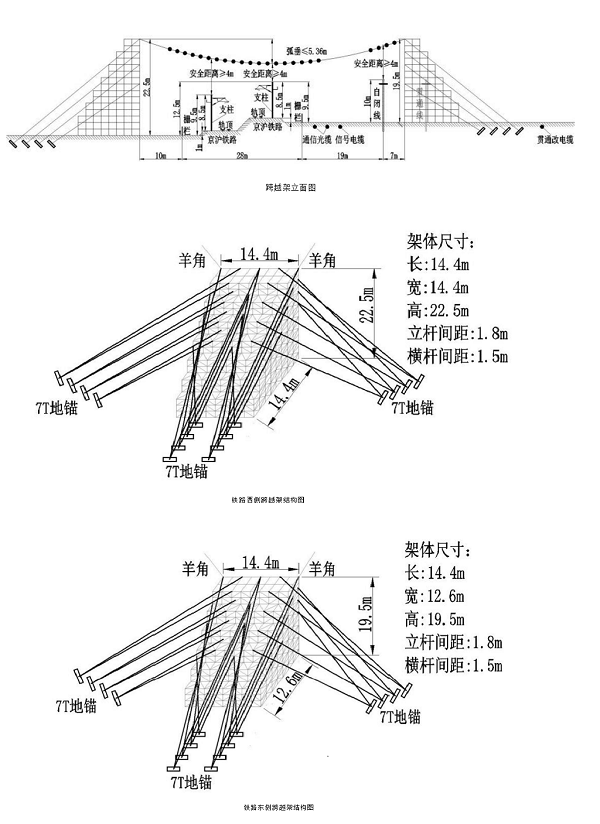

1、跨越架施工图

2、混凝土垫层浇筑

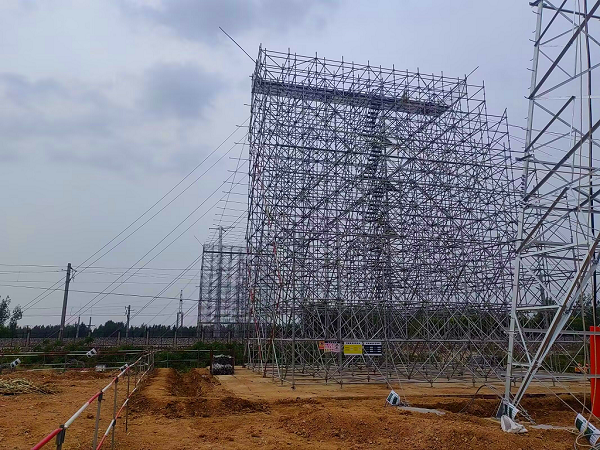

3、跨越架搭设完成照片
